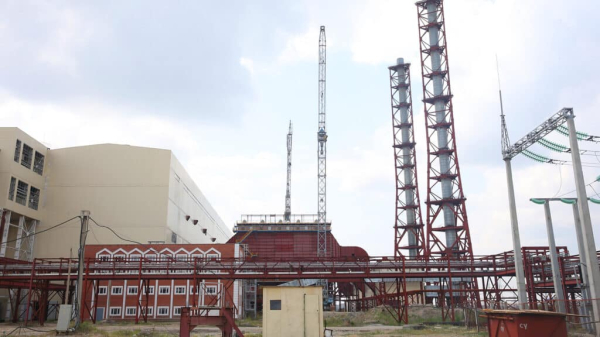

Окончить строительство долгостроя ТЭЦ-3 в Астане планируют в 2026 году. Общая стоимость проекта составит 146 млрд тенге, сообщил министр энергетики Алмасадам Саткалиев в ходе пленарного заседания в мажилисе.
Депутат Едил Жанбыршин напомнил министру, что строительство ТЭЦ-3 ведётся с 2010 года. Проектно-сметная документация проекта неоднократно корректировалось в сторону удорожания.
«В прошлом году председатель Высшей аудиторской палаты Наталья Годунова [на данный момент председатель ВАП – Алихан Смаилов] на пленарном заседании отмечала, что данный проект подорожал на 40 с лишним процентов. Строительство ТЭЦ-3 ведётся с 2010 года. За это время младенец достигает 13 лет, а мы до сих пор не можем построить важный социально-производственный объект», – отметил депутат.
Он добавил, что, по его сведениям, на строительство первой очереди ТЭЦ-3 было потрачено из республиканского бюджета 116 млрд тенге. Мажилисмен поинтересовался у Саткалиева, какова окончательная сумма проекта и когда объект введут в эксплуатацию.
«Согласно ПСД, общая сумма проекта – 146 млрд тенге, из них 141 млрд тенге из – республиканского бюджета. На сегодняшний день 116 млрд тенге выделено из бюджета, на эти деньги было построено три котлована. Во время отопительного сезона ТЭЦ уже работала. Полное окончание строительства запланировано на 2026 год», – ответил Саткалиев.
Первую очередь ТЭЦ-3 запустили в октябре 2023 года. С тех пор объект начал подавать тепло в новые районы Астаны.
Контекст. Изначально запустить первую очередь ТЭЦ-3 планировали ещё в 2016 году, однако сроки каждый раз откладывали по разным причинам. Одна из них – недофинансирование проекта. До 2016 года стоимость ТЭЦ-3 оценивалась в 86,7 млрд тенге, однако подрядчик получил из них только 60 млрд, на которые, как сообщалось, не смог поставить оборудование в срок. Ввод объекта в эксплуатацию из-за этого перенесли на 2017 год.
В 2017 году средства, предназначенные для ТЭЦ-3, были перенаправлены на модернизацию ТЭЦ-2. По этой причине окончание строительства снова перенесли на 2019 год. Из-за инфляции и разницы в курсе валют с 2018 по 2021 годы пришлось проводить корректировку строительно-монтажных работ. На это время работы на ТЭЦ-3 были приостановлены.
В 2022 году из-за проблем с подрядчиком, который не выполнял свои обязательства, сдачу объекта пришлось отложить. Бывший аким столицы Алтай Кульгинов обещал, что ТЭЦ-3 заработает уже в январе 2023 года. Тогда стоимость проекта оценивалась в 122 млрд тенге.
В январе 2023 года президент Касым-Жомарт Токаев высказал недовольство постоянными переносами сроков строительства и удорожанием проекта на 53 млрд тенге. Он поручил ввести в эксплуатацию первую очередь станции до конца 2023 года и изучить целесообразность, сроки и источники финансирования второй очереди.
